Baufortschritt BA Freisen kurz vor Eitzweiler

BA Freisen

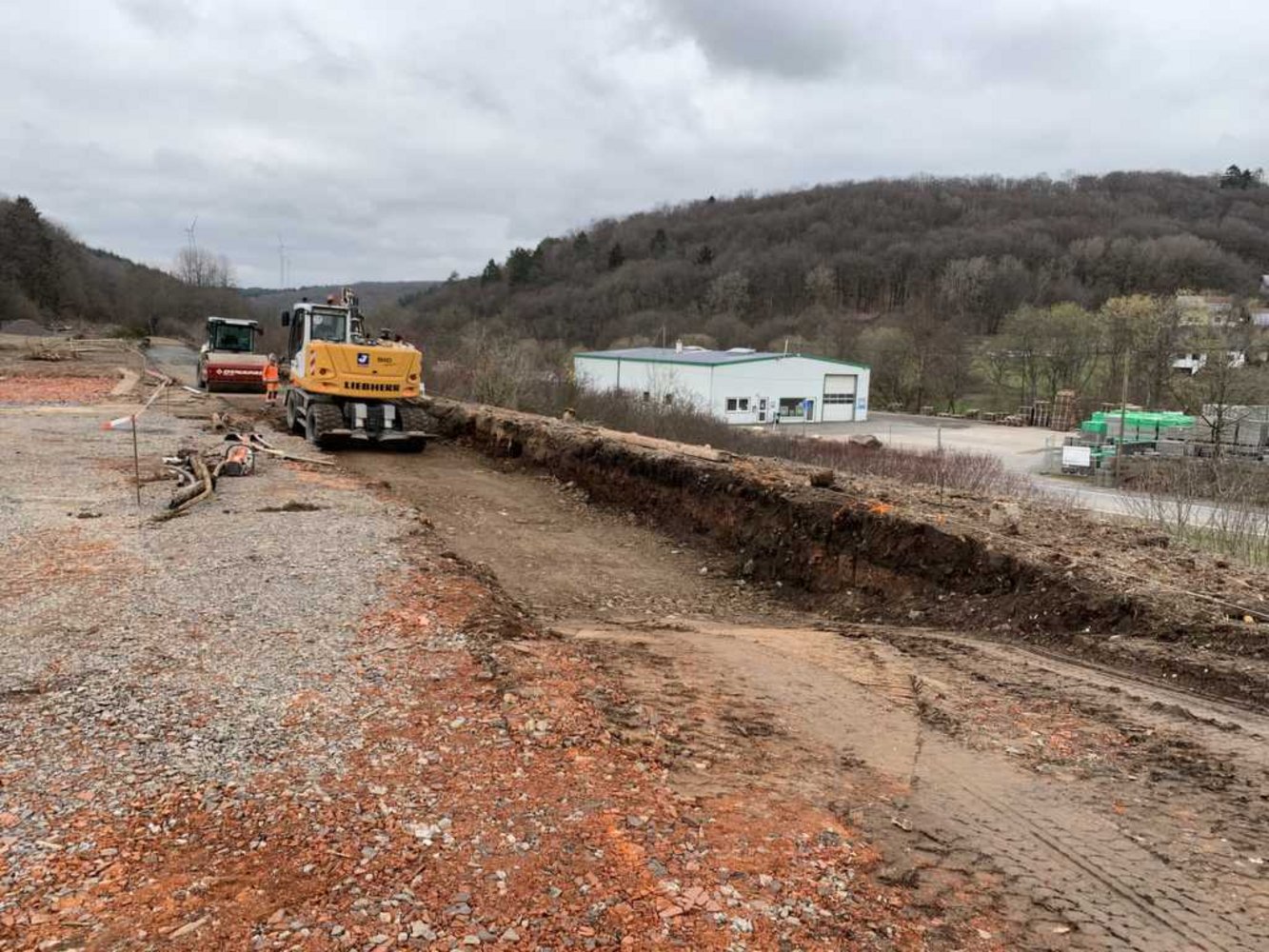

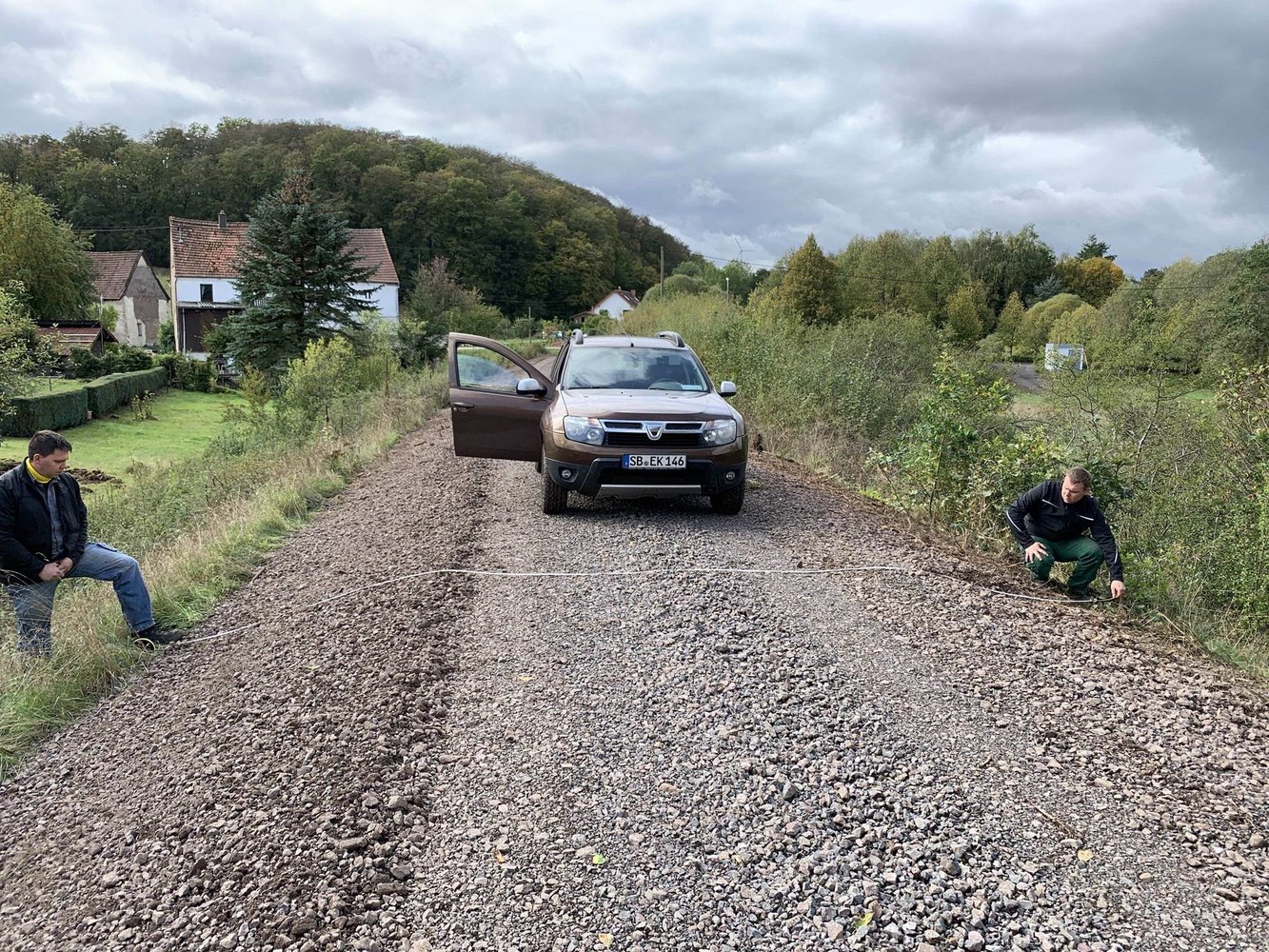

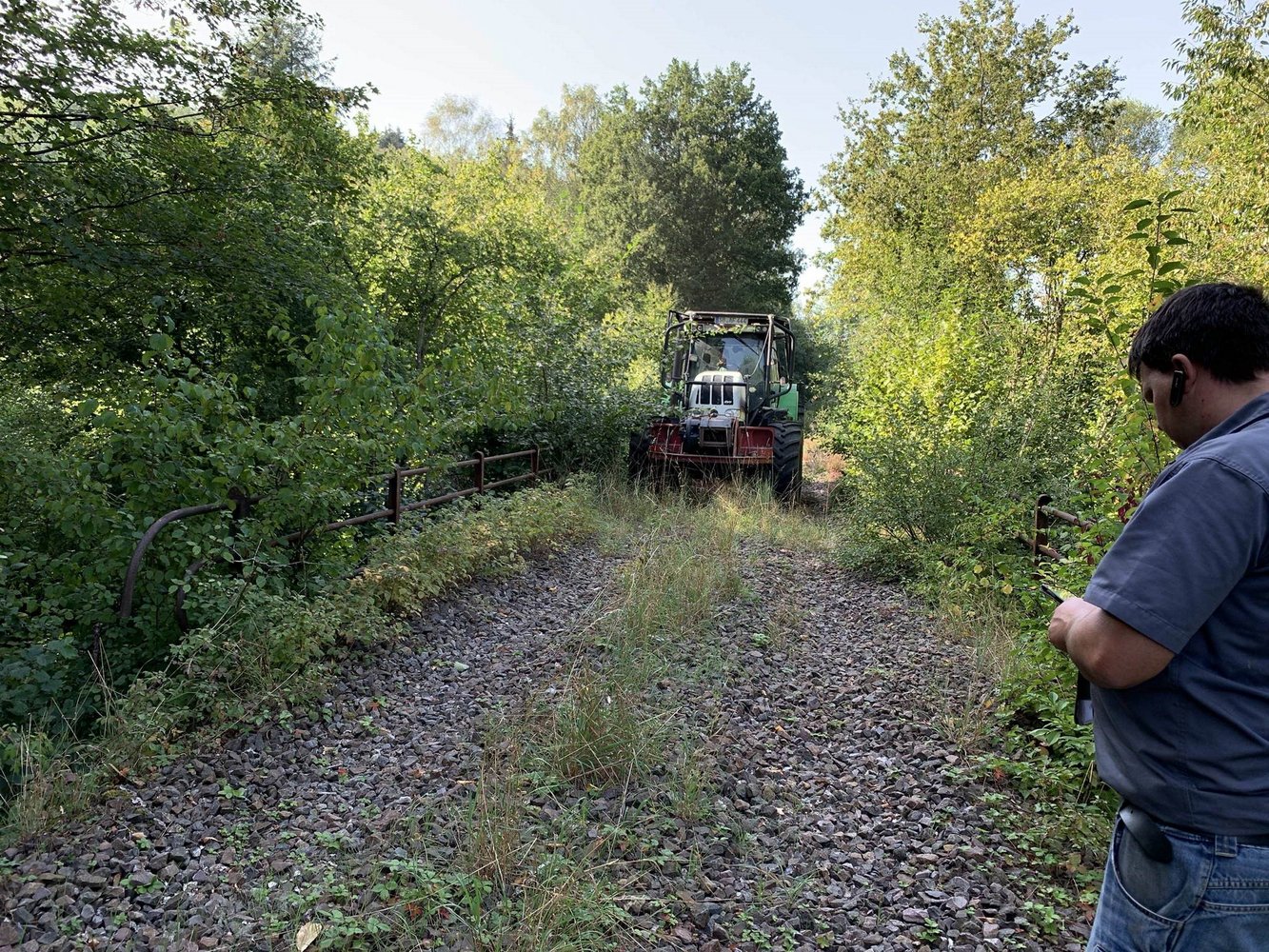

Die Schienen sind bereits seit langer Zeit abgebaut. Die Trasse lag viele Jahre brach und war stark zugewachsen. Die gesamte Trasse wurde im Winter 2019/2020 gerodet. Im Herbst 2020 wurde der Bahnschotter gefräst, auf 4 m verbreitert, einplaniert und verdichtet. Die Ausschreibung der Baumaßnahmen erfolgte im Sommer 2020, den Auftrag erhielt die Fa. Juchem aus St. Wendel in Kooperation mit der Fa. Bauwerkskonzept Rhein-Saar GmbH.

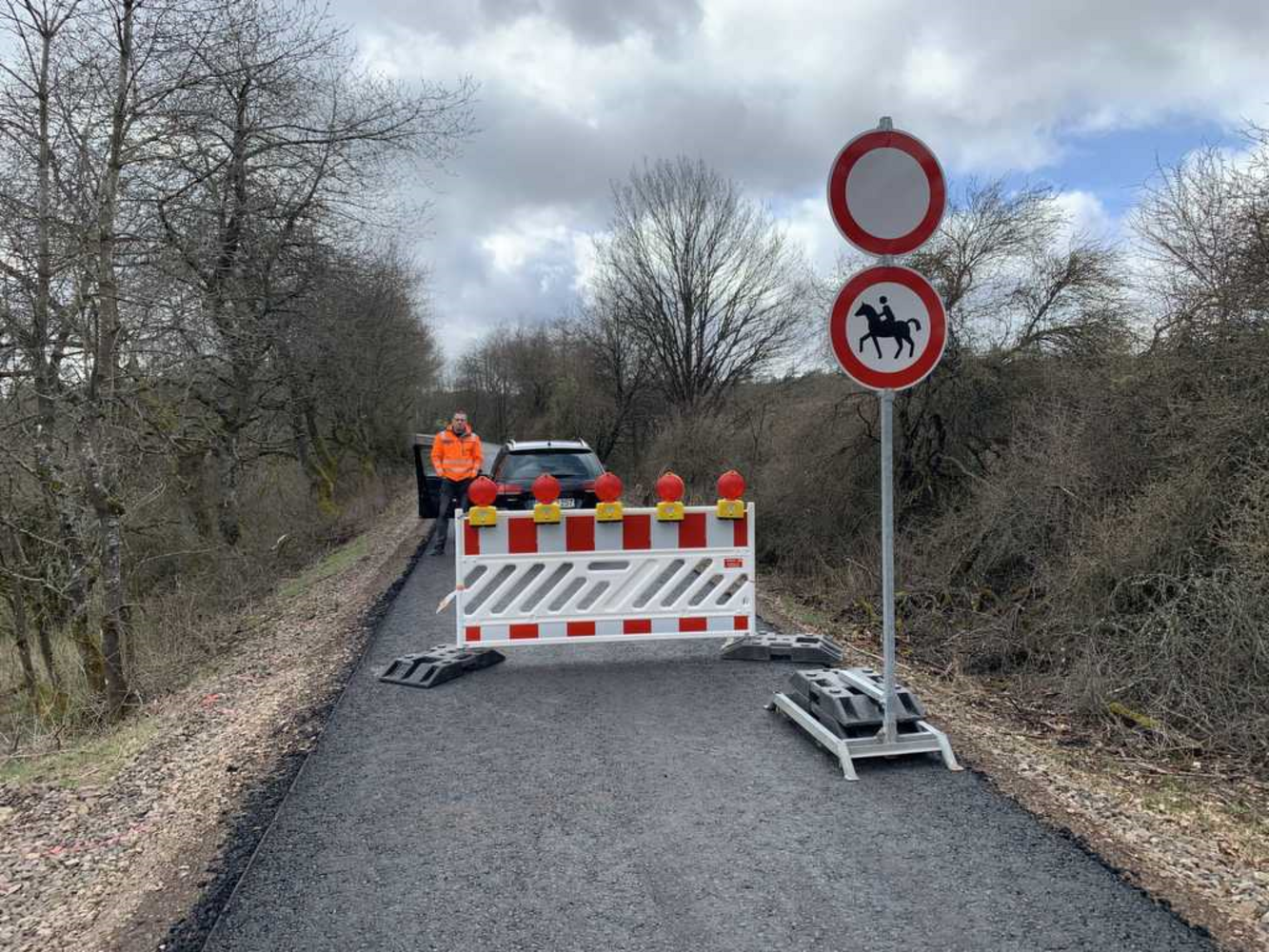

Aktueller Stand der Arbeiten (März 2023):

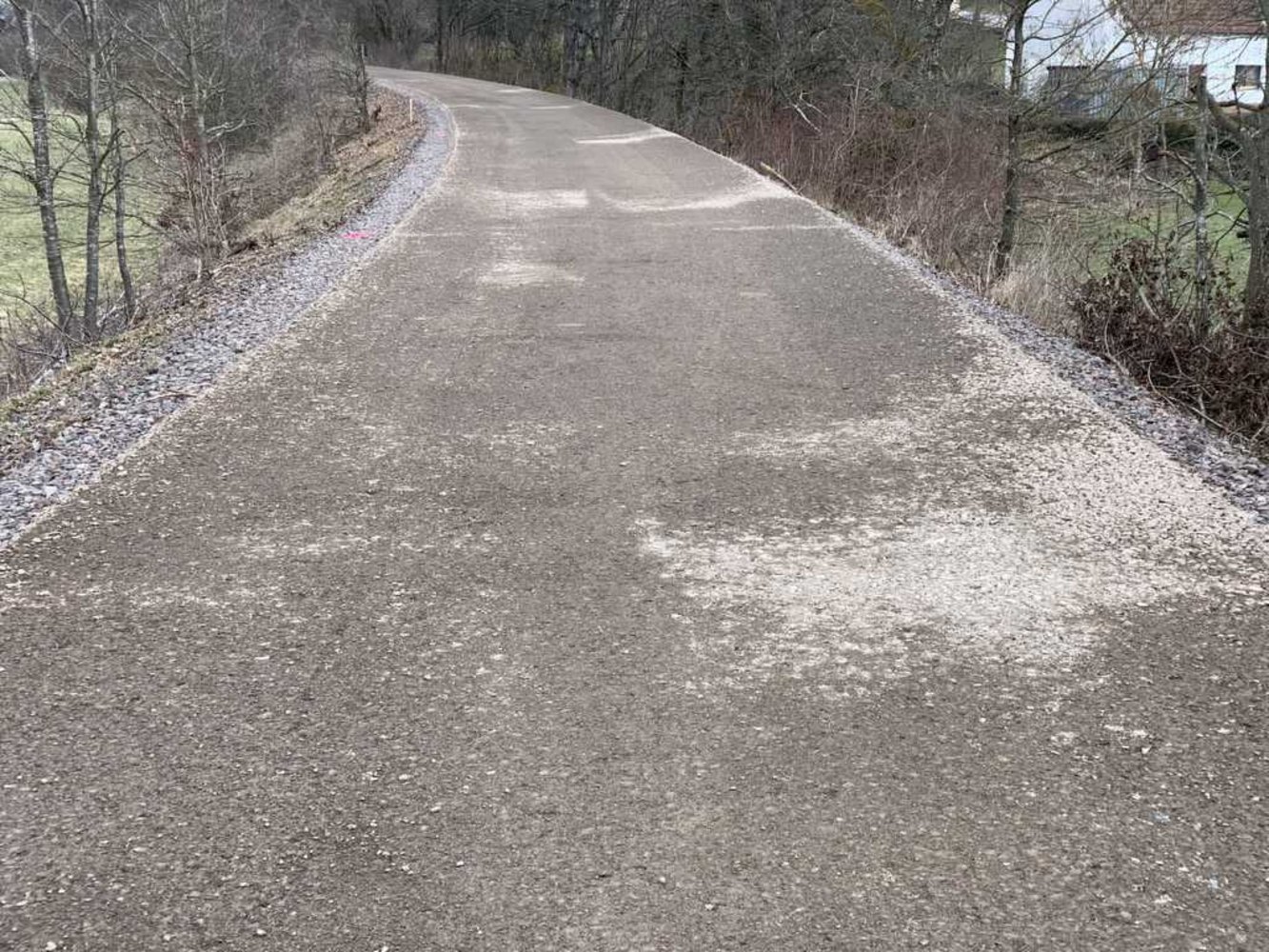

  • Der Bauabschnitts BA 1 ist nahezu komplett fertig gestellt.

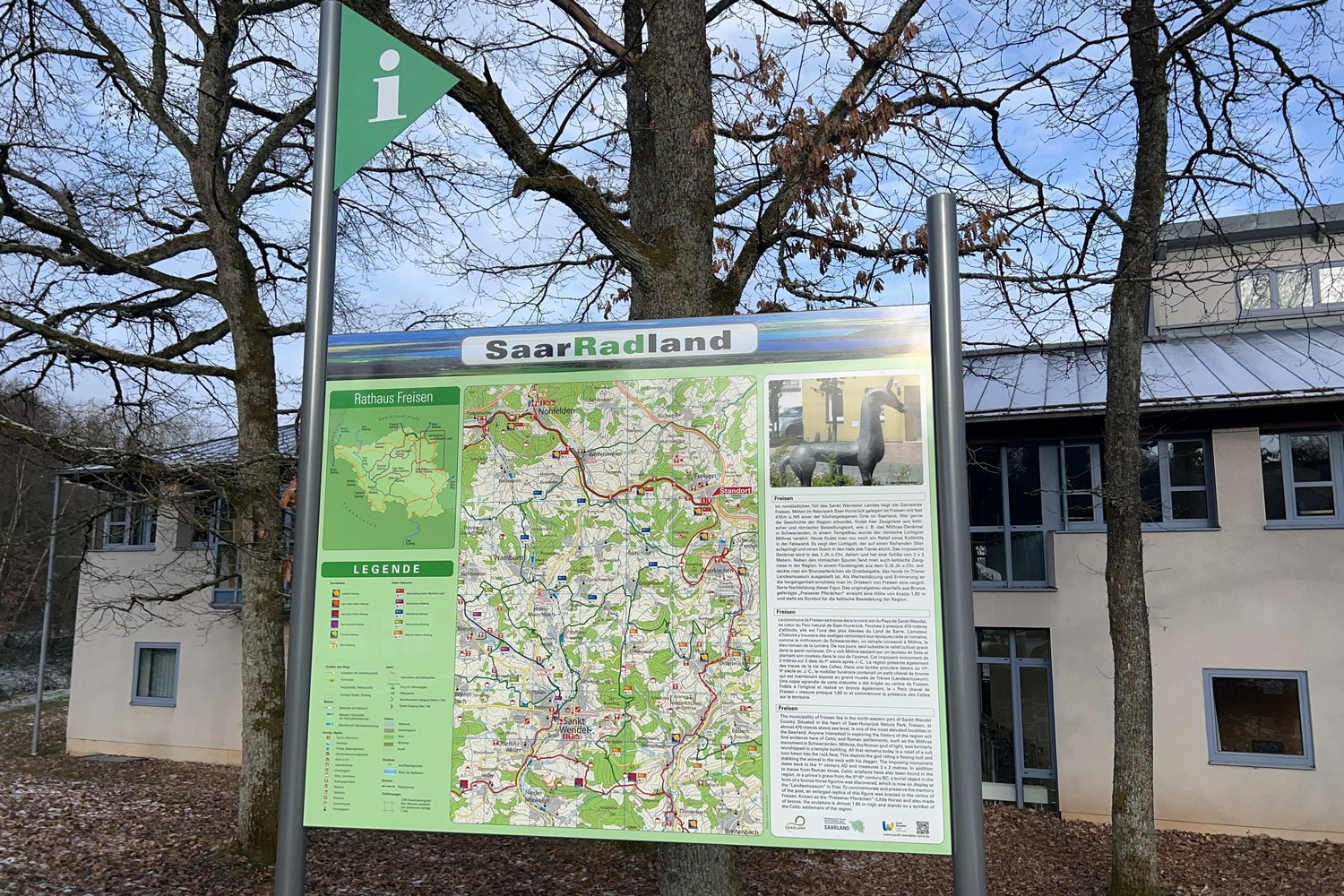

  • Alle Rastplätze sind fertig möbliert, inklusive SaarRadland-Infotafeln und Radabstellbügel.

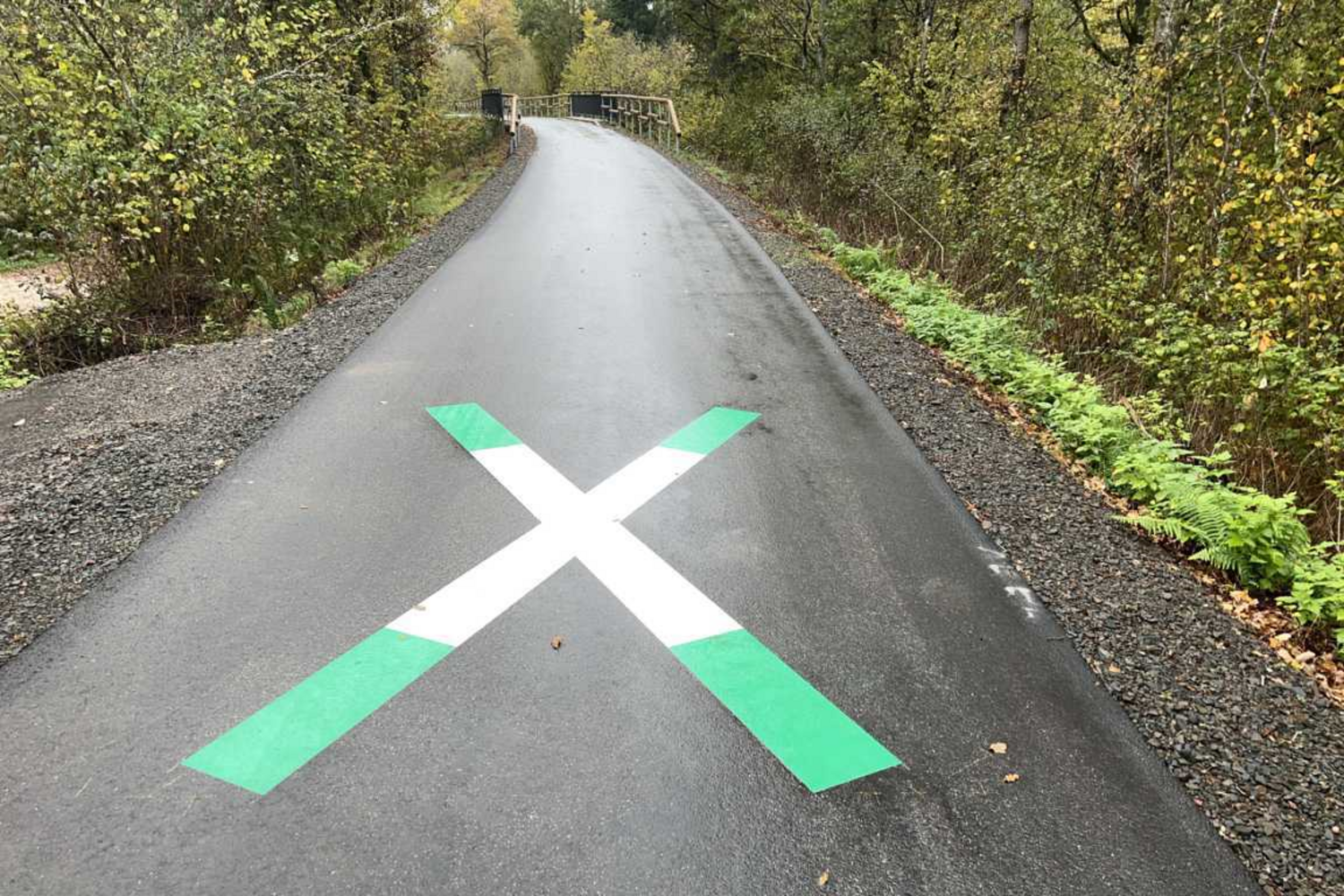

  • Die touristischen Bodenmarkierungen und Schilder in Form von Andreaskreuzen und Baken sind ebenfalls montiert.
  • Aktuell werden die Spielgeräte im Bahndesign eingebaut und mit Fallschutz versehen.

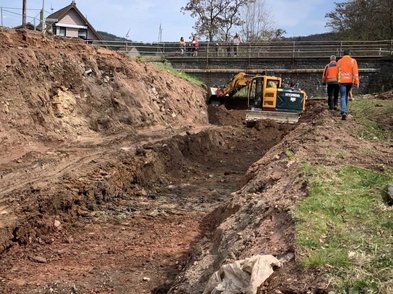

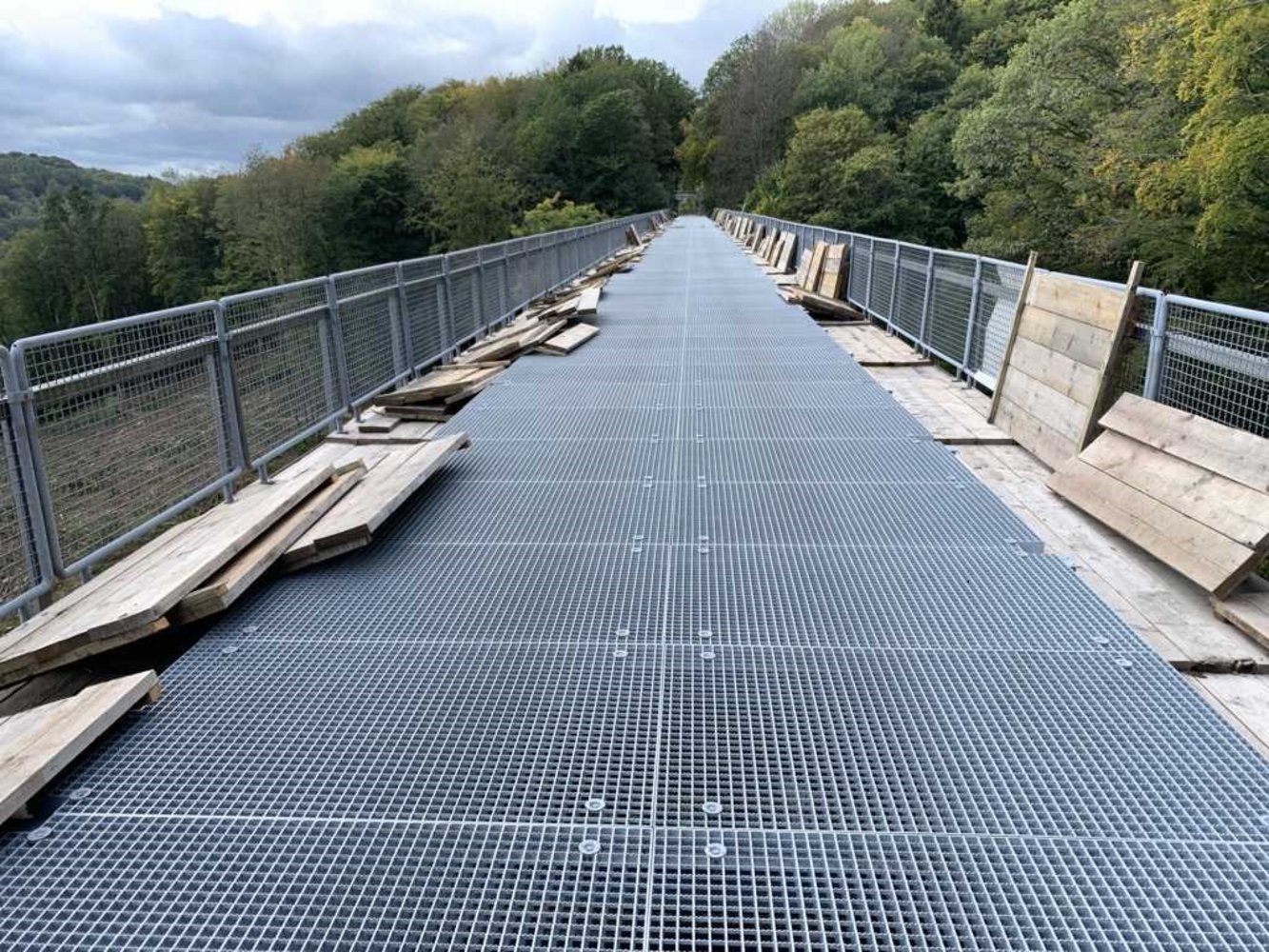

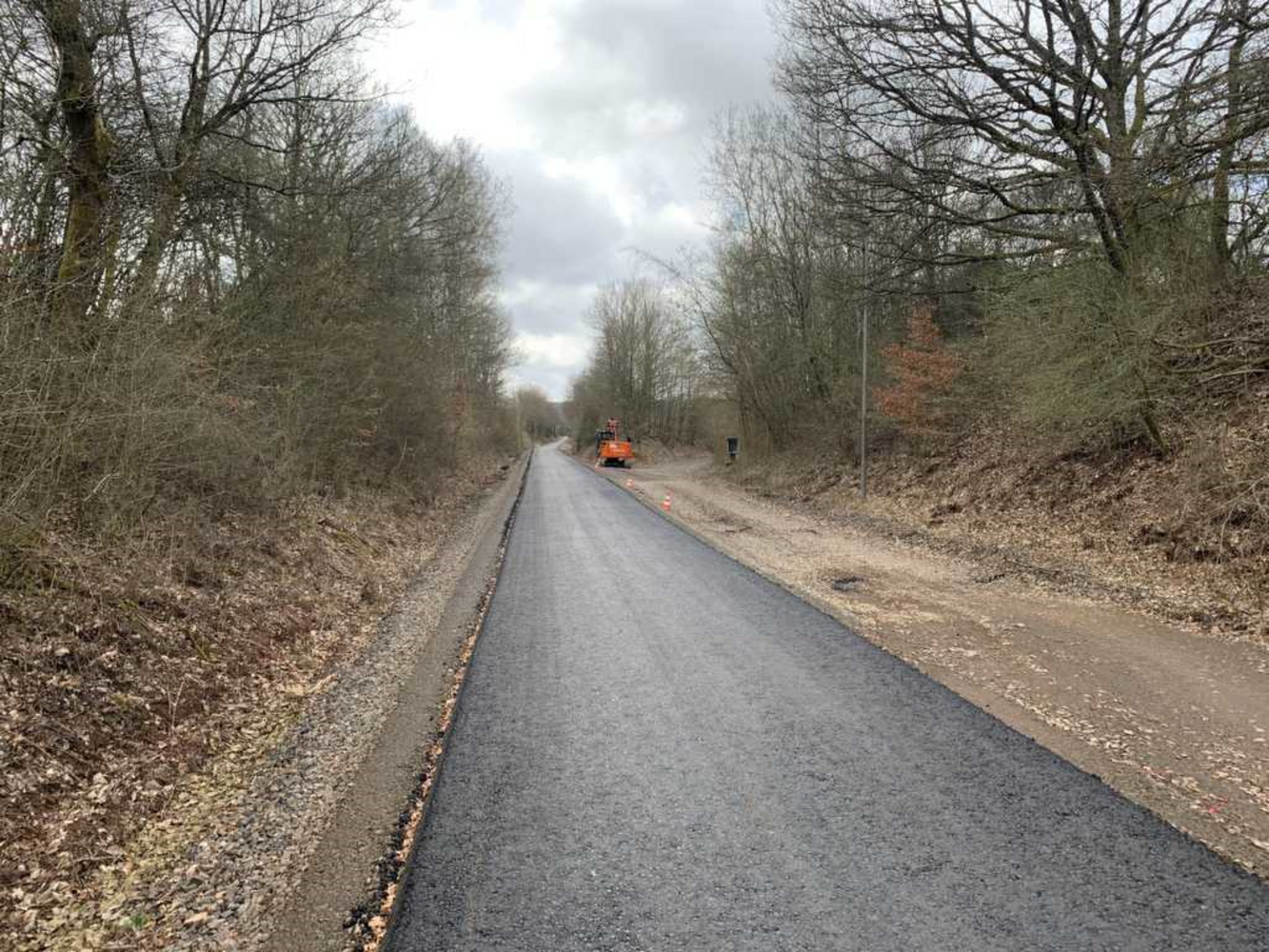

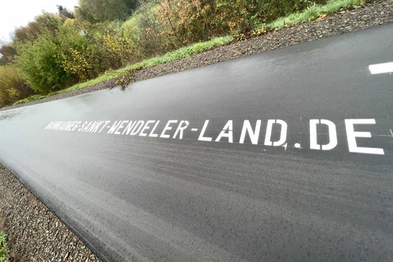

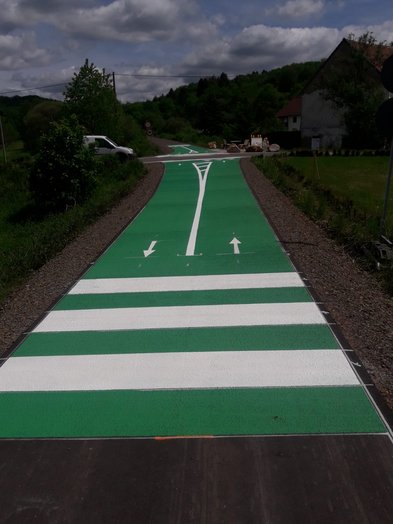

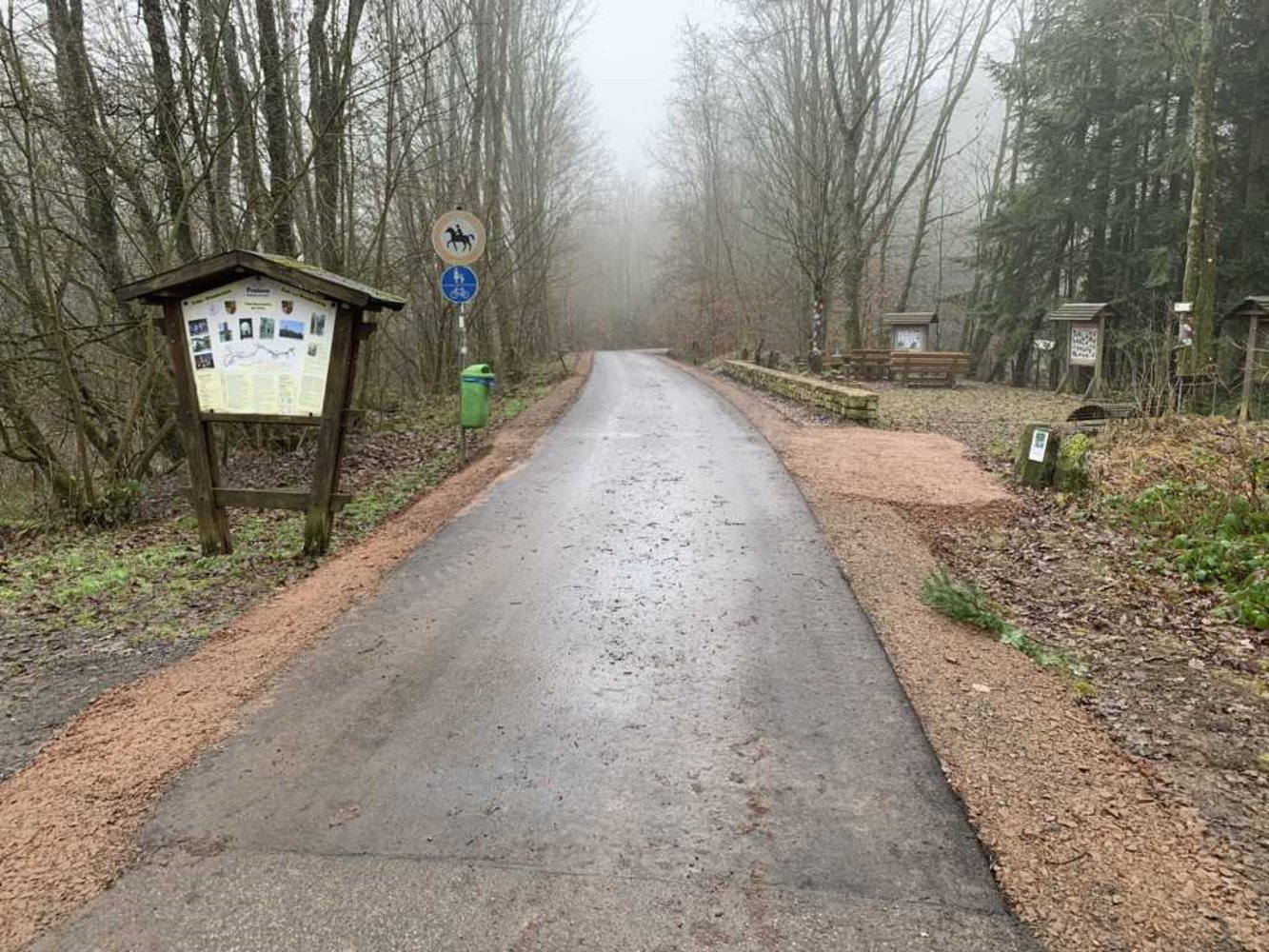

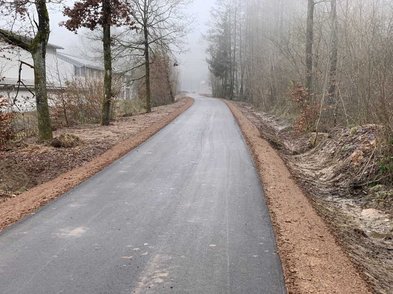

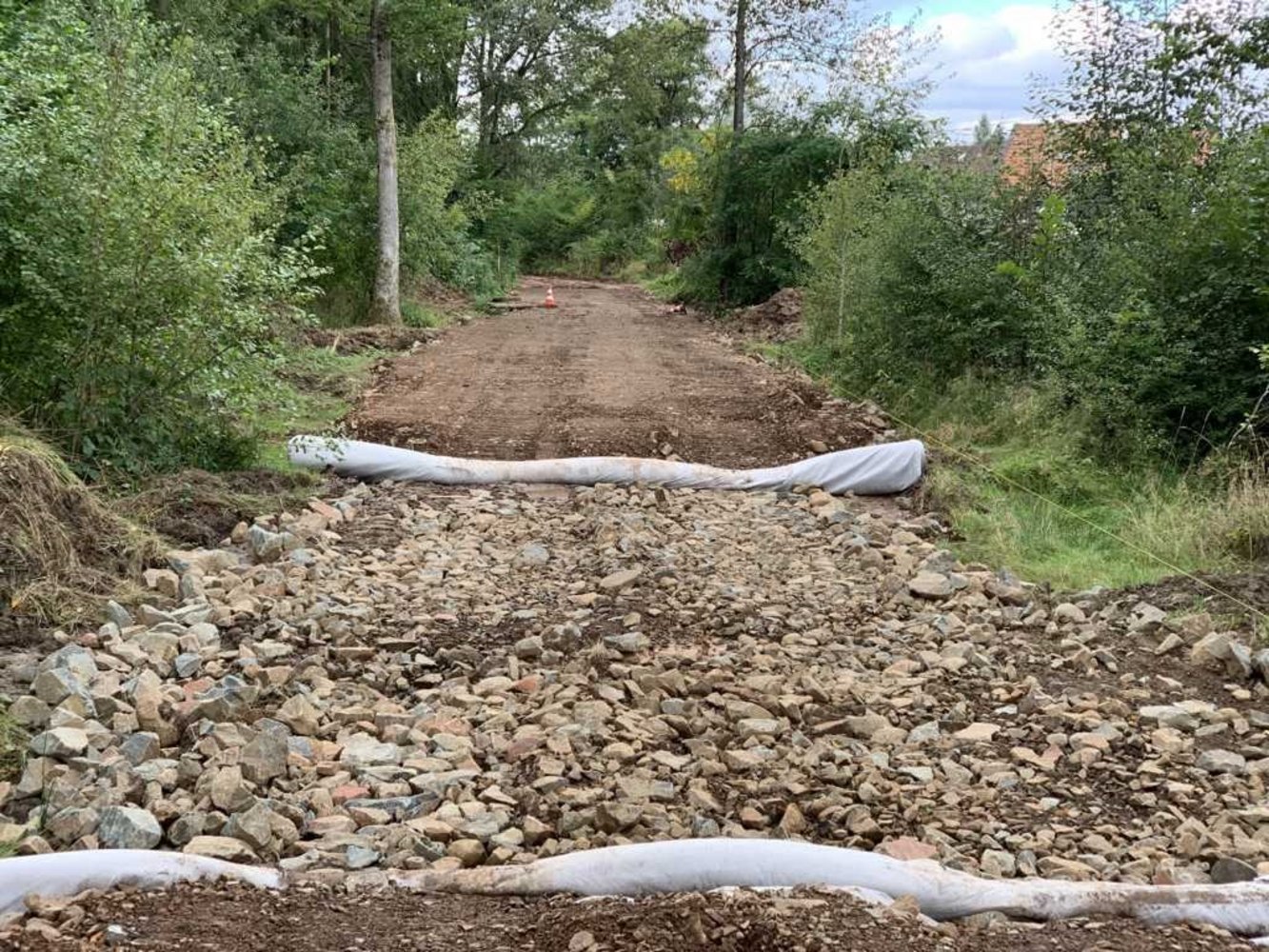

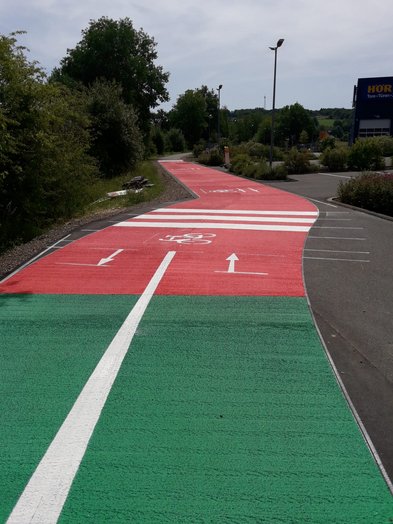

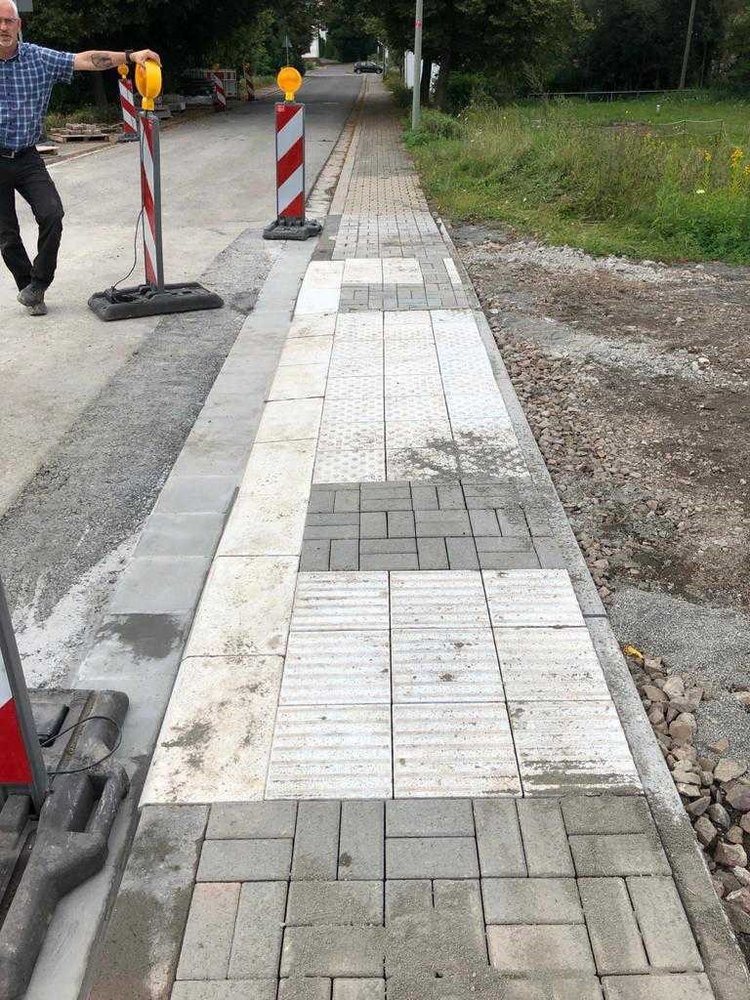

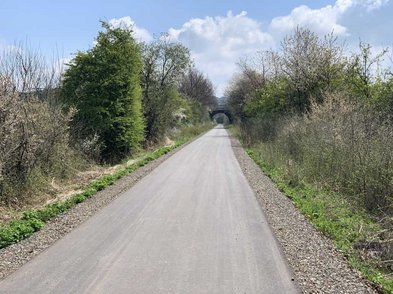

Fotos aus der vorherigen Bauphase
